在海南州炽热的土地上,阳光毫无保留地倾洒而下,每一寸光线都蕴含着无尽的能量。甘肃建投安装公司的建设者们迎着这热烈的阳光,开启了一段与“光”共舞的征程,面对高海拔、高温差、复杂地形、技术难题等重重困难,他们毫无畏惧,向“光”而行,捧回了众多荣誉。这背后究竟有着怎样的故事?让我们一同走进海南州300万千瓦基地光伏华能50万千瓦建设项目的建设历程。

该项目位于青海省海南藏族自治州共和县发电园区,距共和县城约10公里,建设规模为500兆瓦。中标金额为1.98亿元,项目采用双面双玻单晶550瓦组件,发电功率相对于单面组件电站增益约15%~30%。结合50兆瓦柔性支架及564兆瓦固定支架,配备直流侧250兆瓦集中逆变器和250兆瓦组串逆变器,每个子阵容量为3.15兆瓦。通过20回35千伏集电线千伏升压站,实现了高效、稳定的电力输出。项目先后荣获2024年“全国电力行业工程建设管理创新成果”二等奖、2024年“电力建设智慧工地典型案例”四星项目荣誉称号、2024年“甘肃建投杯”优质工程三等奖。
海南州300万千瓦基地光伏华能50万千瓦建设项目是国家第一批风光大基地项目。项目中标后,安装公司把打造光伏优质工程作为自己的奋斗目标,迅速组建了一支经验丰富、技术精湛的项目团队。项目团队深知该项目的重要性和挑战性,在项目前期筹备阶段,便投入了大量的时间和精力,深入研究项目设计方案,结合海南州当地的气候、地理条件,对项目实施过程中可能遇到的技术难题进行了全面的分析和预判,并制定了详细的应对措施。
建设过程中,面对海南州的高温差、高海拔、大风气候条件和工程难点等诸多困难和挑战,项目部凝心聚力、攻坚克难,先后攻克了制约项目施工的四个难点问题。一是选用微孔灌注桩成孔施工,解决了桩基成孔传统工艺易塌孔,清孔难度大的难点,减少了人工清孔工序,且有效防止了沙土地层中的塌孔情况,提高了成孔效率、保证了成孔质量、极大缩短了施工工期;二是自主研发悬挂式脚手架,解决移动脚手架厂区无法搭设,且不便移动的问题。有效提高光伏组件安装效率,提高施工过程的安全性,节约施工成本;三是采用装载机改装灰斗,提高桩基混凝土浇筑效率。由于该工程桩基数量多达274218根,浇筑工程量点多面广,为解决商砼运输及浇筑困难问题,项目部将装载机铲斗一侧改良焊接导流管,用于混凝土运输及浇筑,极大提高桩基施工效率,减少人工费用成本,同时保证后续工序的有效衔接,为按期并网提供了保障;四是面对厂区地势局部起伏较大的实际,项目部选用柔性支架+固定支架相结合的方式,提高场地适应率。
项目伊始,项目部牢记创优创奖目标,细化争创“安装建设杯”优质工程奖、“甘肃建投杯”优质工程奖、中国电力优质工程奖的创优方案。制定了方案先行、样板引路和标准化实施的管理制度,强化过程质量控制,及时总结管理经验,有效保证了工程质量。项目顺利通过华能电力建设工程质量监督中心站对首次质量行为、桩基施工阶段、支架安装阶段、首批光伏发电单元启动前、末批光伏发电单元启动前的五次质量监督检查,如期并网发电。
自投运以来,各项功能运行良好,工程资料完整齐全,真实有效,可追溯性强,工程资料组卷816卷,工程观感质量评价为“良好”,并受到了参加单位和质量监督部门的一致好评。这得益于智慧基建施工的管理、严格的施工队伍培训审核、施工过程中对原材料质量的严格把控和各阶段质量的严格检测与验收。
在安全管理上,项目部利用智慧基建平台,识别施工中存在的安全风险,制定安全管理制度和安全控制措施,设置安全警示标识,全面提升施工人员安全意识。项目部严格按照编制的《绿色施工方案》施工,从现场平面布置、污染物的防治到日常用水用电,严格落实“四节一环保”。施工过程中采取洒水降尘、密目网布覆盖、生活垃圾分类处理、危化品专库存放等安全文明施工措施,应用了施工扬尘控制技术、施工噪声控制技术等绿色施工技术,有效减少了施工对环境的影响。项目建成后,及时对草场进行植被恢复,实现了“牧光互补”的双赢。
在项目建设过程中,项目部积极推进技术创新,推广运用了“基于移动互联网的项目动态管理信息技术”和“预应力钢索技术”等2017版建筑业10项新技术中4大项6子项新技术,应用安装公司“一种光伏支架基础浇筑支护装置”等实用新型专利2项,应用效果显著。同时,项目研发实用新型专利4项,通过技术创新,提升项目建设的效率和质量。
项目并网投产后,每年可节约标煤约31.47万吨,减排二氧化碳约94.66万吨、减排一氧化碳约82.77吨,二氧化氮约3637.97吨,烟尘4257.94吨。每年可为电网提供大量的清洁电能,增加企业的电力销售收入,对改善当地电源结构、推动西部地区经济转型发展具有重要意义。同时,对打造青海龙羊峡水库地区科普旅游新亮点,促进当地旅游产业的发展有着重要贡献。

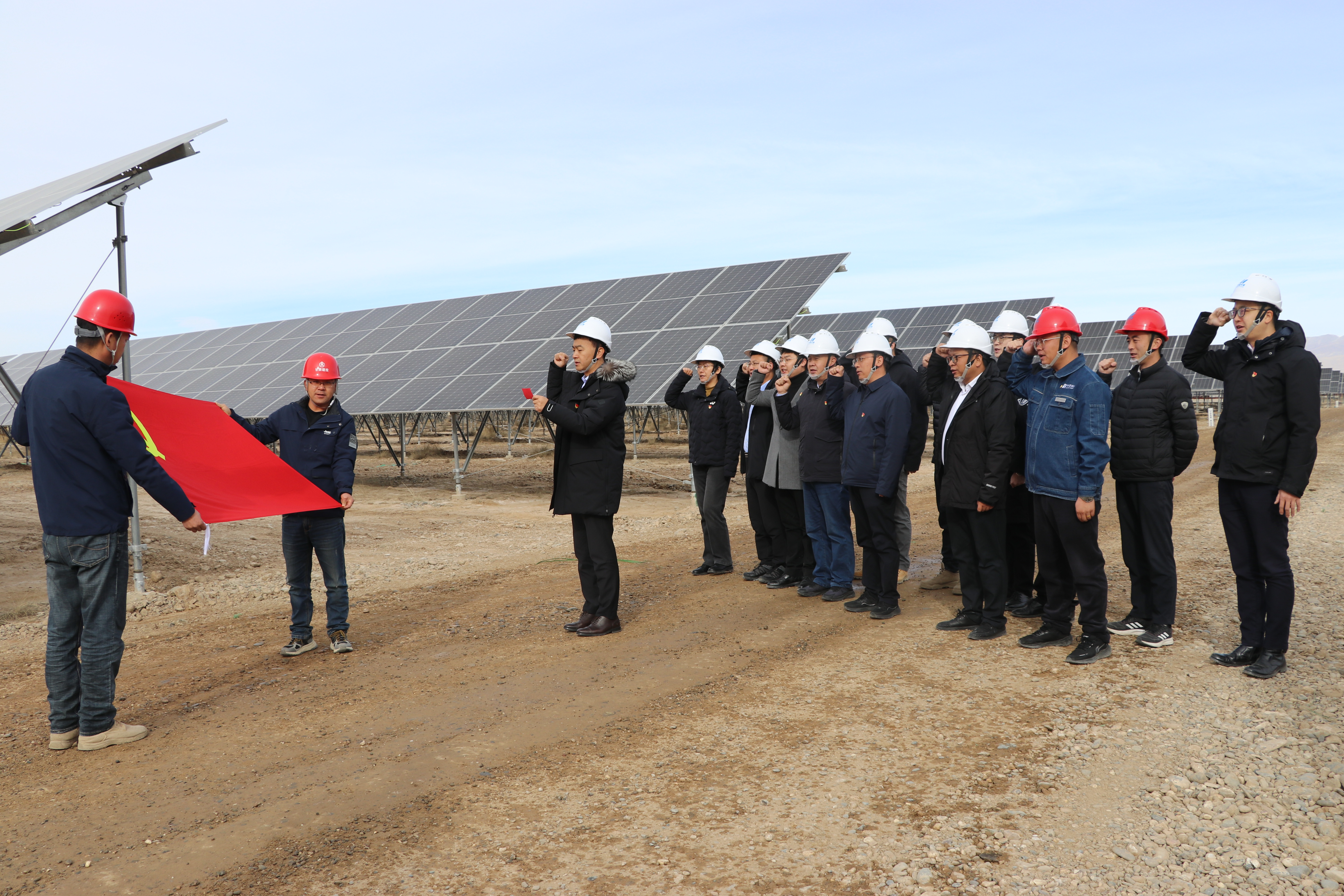

一个支部就是一座堡垒,一名党员就是一面旗帜。为凝聚项目参建各方力量,全力打赢项目建设攻坚战,成立了临时联合党支部,将建设单位、监理、施工队伍的党员团结起来,以党建+服务项目建设。
秋季阴湿多雨,冬季干燥寒冷、风烈,是海南州最显著的气候特点。尤其是2023年的一场暴雪,给项目建设带来了史无前例的严峻考验。
临时联合党支部快速行动,共同成立1个党员突击队和1个青年突击队,分头开展除冰、集电线路高压电缆,汇流线敷设,场区电气设备调试等工作,零下十几度的气温,寒气逼人,为了确保工程进度,项目临时联合党支部党员突击队党员带头,晚上加班,节假日无休,职工群众积极响应,弥补了白天有效工作时间短的实际,在最艰难的时期汇聚起同心同行的磅礴力量。

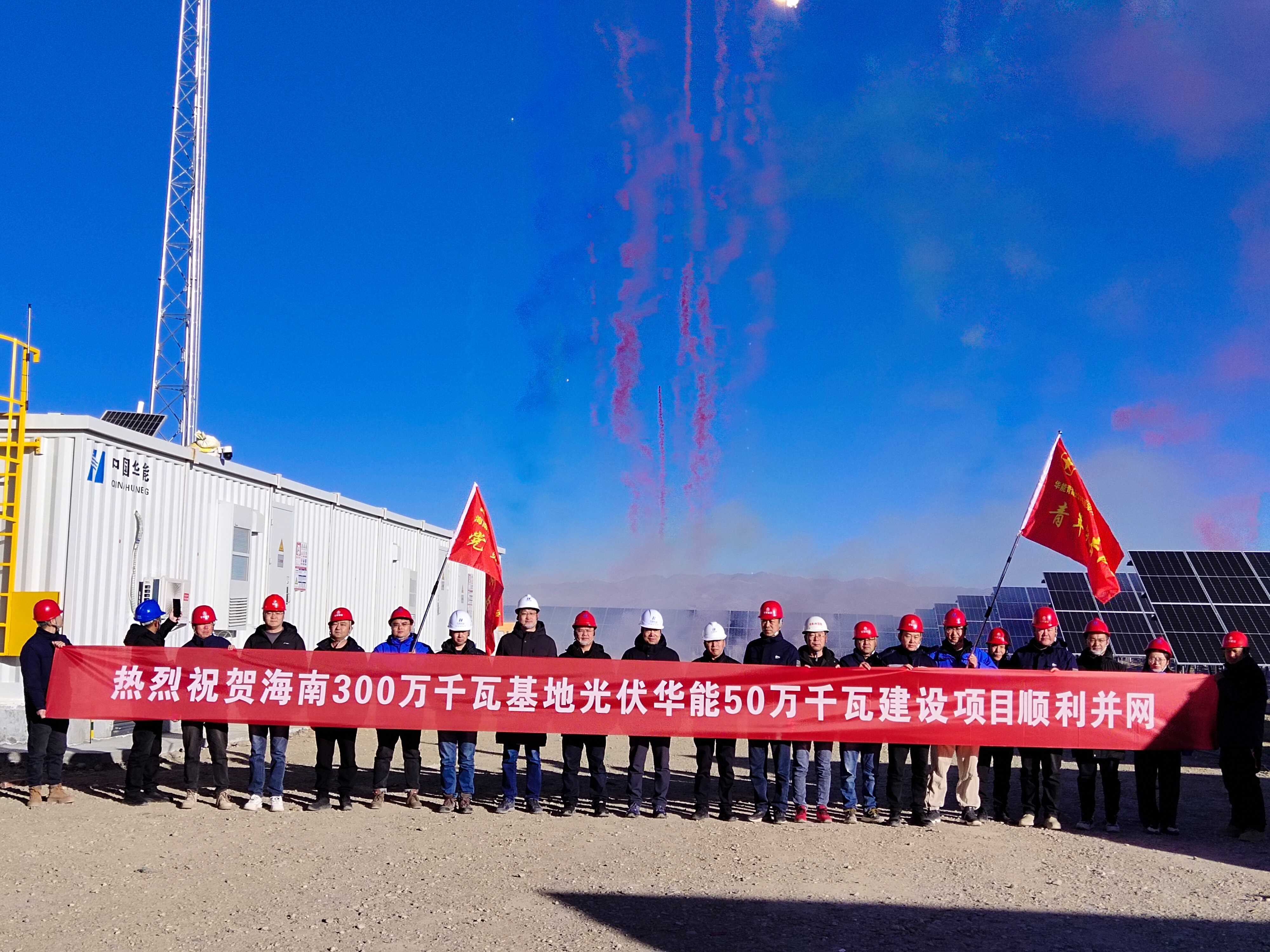

同时,临时联合党支部将施工队伍分成几个工组,每天在各个工组间开展劳动竞赛,以完成的工作量和质量论英雄,通过竞赛极大提高了工人的施工热情和安装效率。历时7月,项目于2023年12月31日全容量并网,为2024年新年送上最好的“礼物”,让鲜艳的党旗在项目建设一线高高飘扬。
回首海南州300万千瓦基地光伏华能50万千瓦建设项目的建设岁月,那些烈日下的坚守、寒冬深夜里的讨论、攻克难题后的欢呼,都成为“安装人”心中最珍贵的回忆。如今,项目已收官,那一片片整齐排列的光伏板,在阳光的照耀下熠熠生辉。它不仅是一组组冰冷的发电设备,而是“安装人”从奋战蓝图到“光”芒蜕变的结晶,更是“安装人”向“光”而行,向“新”逐“绿”,积极投身新能源项目建设,为能源强国建设续写绿色低碳的“新”故事。
